2021年城投集團共有建設項目15個,其中自建項目10個,承建項目5個。4月6日,市深化機關作風整頓領導小組辦公室(市委市政府綜合考評中心)會同市委督查室對項目進展情況進行實地督查。從督查情況看,自駕游營地、紅花嶺東北抗聯小鎮、綏發餐飲服務中心、綏芬河自貿創新展示館等4個項目進展較快;實木家居產業園、海融幼兒園改建工程、第一中學2號綜合樓等5個項目已復工;國門景區、阜寧第一幼兒園改造、中藥飲片加工園區、高鐵站前廣場等6個項目正在進行復工前期準備。具體情況如下。
一、自建項目(10個)

1.自駕游營地項目

該項目位于天長山路北、綏二公路東側,總投資1.1億元,2020年5月1日開工建設,2021年3月10日復工。目前,接待中心、1—4號集裝箱綜合商業區、木屋、帳篷營地、篝火廣場及運動廣場等主體建設已完成,正在進行集裝箱內部基礎裝修和功能布局完善,并與景觀小品、帳篷廠家商議采購合同,預計6月初試運營。
2.高鐵站前廣場項目

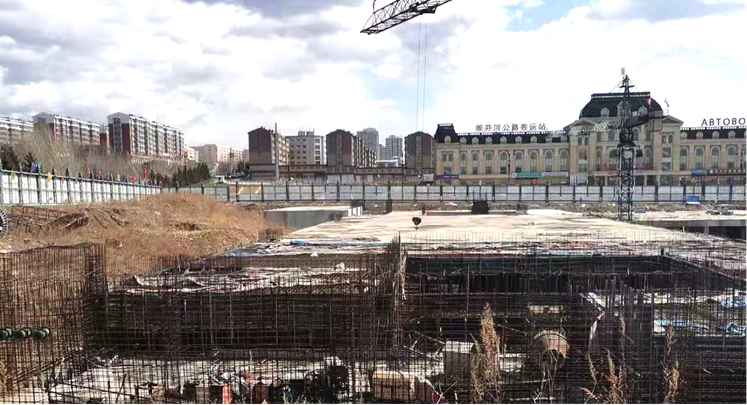

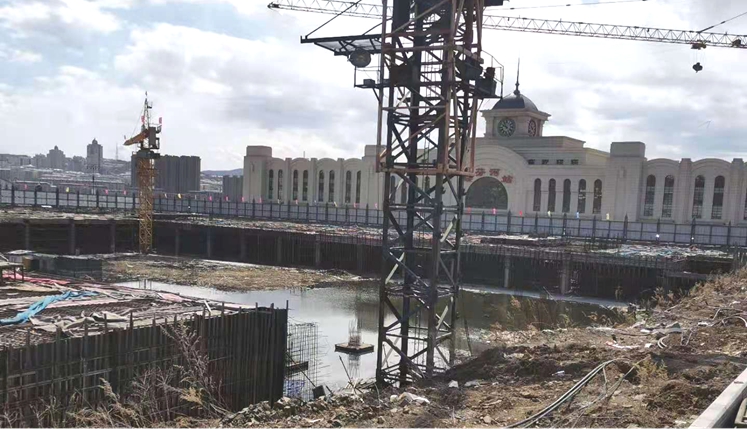

該項目位于新火車站前廣場,計劃總投資1億元,占地面積2.5萬平方米,2020年8月6日完成股權收購協議簽定。2021年3月28日開始圍擋挪移、積水排除,預計4月底前進行主體項目建設,7月底前可完工。

3.實木家居產業園項目
該項目位于綏芬河市邊境合作區規劃十路西,規劃十五街南,計劃總投資5.67億元,2020年10月13日開工建設。目前,一期工程6棟工業廠房已完成基礎施工、外網基礎設施配套。1、3號廠房已完成鋼結構主體安裝,正在進行拉條和撐桿施工。預計8月底前可完成工程建設。
4.中藥飲片加工園項目

該項目位于綏芬河市邊境合作區規劃十路東,占地面積5萬平方米,總投資1.5億元,2020年10月13日開工建設。目前,已完成立項、環評、不動產權證、用地規劃等前期手續,正在進行項目報建、工程規劃手續辦理。預計2021年5月底前復工,9月底前可完成工程建設。
5.綏發餐飲服務中心項目
該項目于2020年3月15日開工建設,目前,已完成室內一至二層裝修、廚房設備安裝調試、三層裝修棚安裝,正在進行工程收尾工作,預計6月底前可完成工程建設。

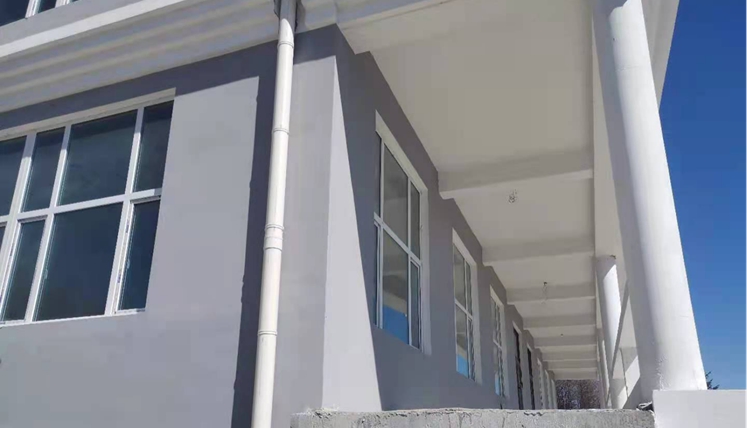

6.海融幼兒園改建項目
該項目占地面積7220.69平方米,建筑面積5930平方米,總投資900萬元,2020年8月17日開工建設。目前,已完成室外消防、給排水管道鋪裝,室內消防電線、化糞池安裝,更換室內采暖系統等工程,預計8月底前可完工。

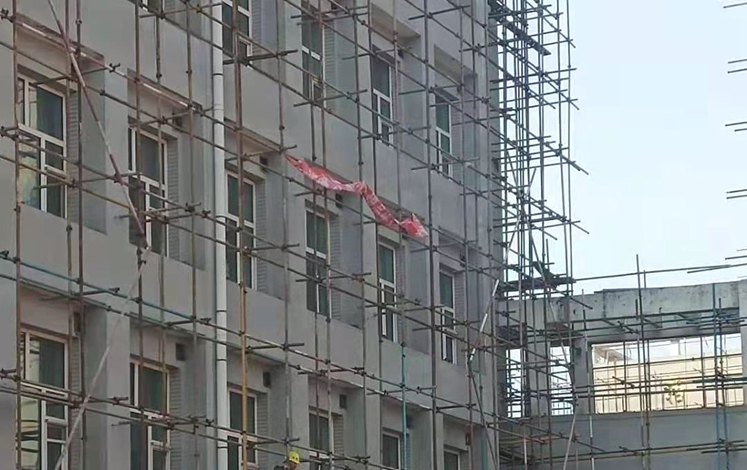

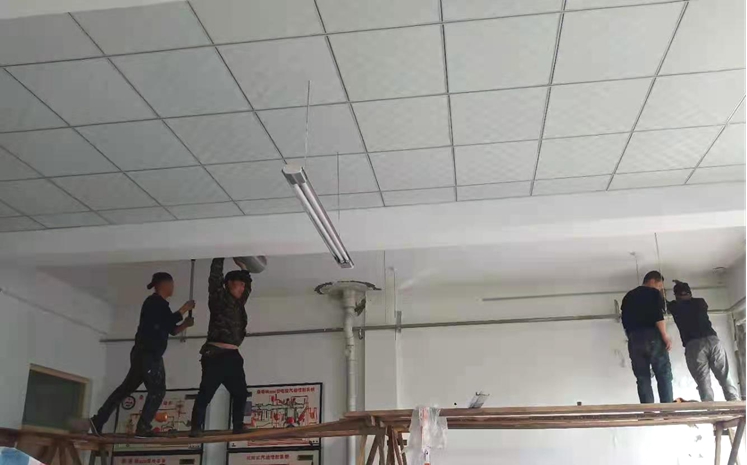

7.高級中學外立面改造項目
該項目計劃總投資1897萬元,2020年10月7日開工,2021年3月20日復工。目前,正在進行外立面干掛埋件,主、副龍骨施工及室內裝飾裝修,預計6月初可完成工程。
8.光華嘉園基礎施設配套項目
該項目計劃總投資1632萬元,2020年9月開工建設,2021年4月1日復工建設。目前,正在進行石料運送進場,預計7月底前可完工。

9.綏芬河自貿創新展示館項目

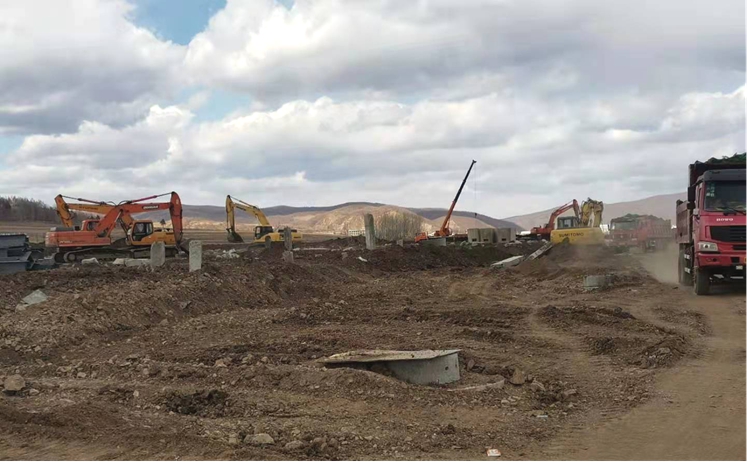

該項目計劃總投資1600萬元,4月2日開工建設并進行招標公示,正在組織進行拆除施工,預計5月底前可完工。
10.國門景區項目
目前AAA級景區改造清單已完成,受疫情影響景區處于封閉狀態,暫未施工。
二、承建項目(5個)

1.紅花嶺東北抗聯小鎮項目

該項目位于紅花嶺村,施工合同額為1823萬元,2019年5月1日開工,2021年4月1日復工。目前,已完成主體建筑,正在進行室內裝修方案修改。預計6月中旬可完成工程。

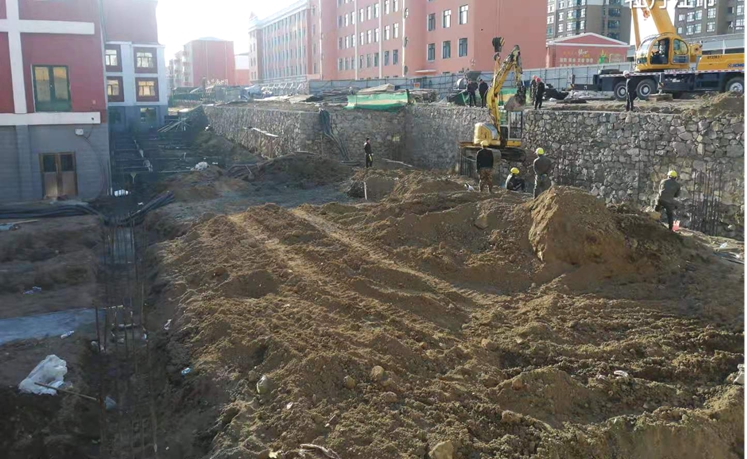

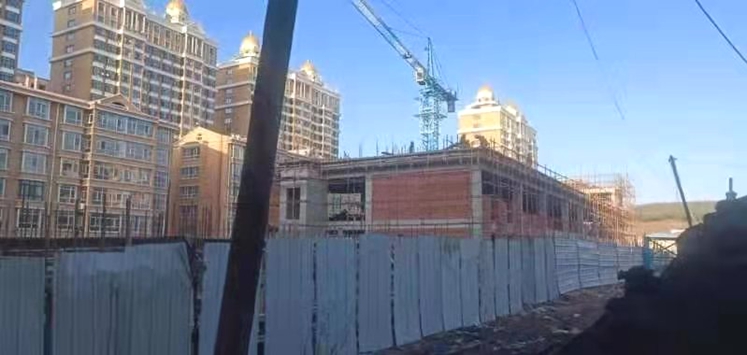

2.教育第一幼兒園新建工程項目
該項目建筑面積1740.74平方米,計劃投資1592萬元,2020年9月3日開工,2021年4月2日復工。目前,主體結構已封頂,正在進行內部裝修,預計10月底前可完工。

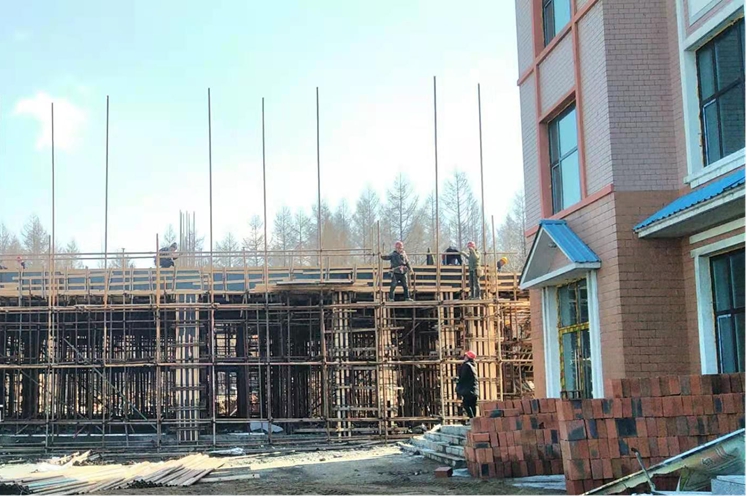

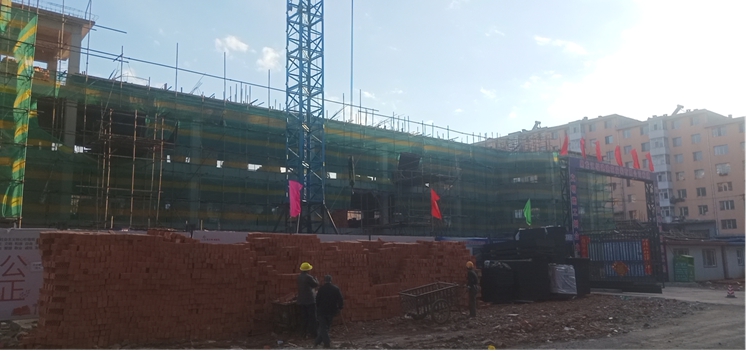

3.第一中學2號綜合樓項目
該項目位于一中東側,建筑面積1738.18平方米,計劃總投資512萬元,2020年8月22日開工,2021年4月1日復工。目前,已完成主體建筑,正在進行地梁模板拆除,擋土墻勾縫,預計8月底前可完成工程。
4.東山傳染病醫院改造項目
該項目總投資2500萬元,2020年9月開工建設,2021年4月5日復工。目前,已完成新建業務用房基礎施工,正在對傳染病醫院現門診樓進行裝修,預計10月底前可完工。

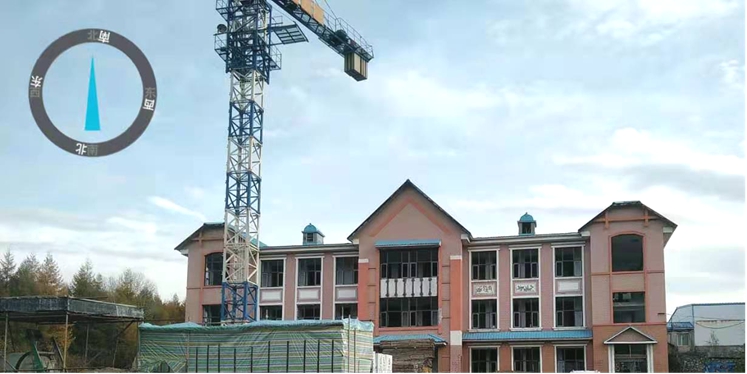

5.阜寧第一幼兒園改造項目
該項目位于西城區旗苑家園小區(原諾貝兒幼兒園),建筑面積3049.58平方米,計劃總投資465萬元。目前已完成結構鑒定及施工圖設計,處于與諾貝兒幼兒園進行談判階段。
